要实现华龙塑木产品的安装须注意:
√安装前咨询当地建筑法规。
√熟悉安装操作指南。
√确保拥有指示表上所列的一切所需工具及原料。
●对每一种产品都要参阅安装指南以获得提示。
●运送华龙塑木 地板时,为取得更好支撑效果请支撑到边缘。
●放置于平面上且用不透明的原料覆盖。
●卸放华龙塑木 材料时不要任意堆放。
地板的维护和处理指南:
刮擦,裂痕及沟槽度达到较低,以保护华龙塑木地板的美观,请遵循以下准则:
在摊动地板材时避免相互滑擦,从整堆中摊出,应抬起来再放置。
在建构地板时不要让工具或拖曳设备在地板面上滑动。
避免地板面与建筑废料的接触。
重要信息:
运用华龙塑木产品或任何建筑材料进行工作都要保证穿着恰当,设备安全。
按照适用于制造商的指示,标准的木材作工工具对华龙塑木产品都是可用的碎片可以和一般的建筑废料一同丢弃。
华龙塑木地板有内建的隐藏卡扣系统且容易安装
隐藏卡扣指南:
用小号#8X2-1/2"高质量的镀横不锈钢或综合地板螺丝钉
预先钻孔需在低冷天气情况下完成,且在木板末端的1-1/2"之内预钻
不要用胶水或堵缝物去牢固华龙塑木 地板或密封地板及其他任何表面的连接处。因为这将不利于地板的自然的热胀冷缩,并会有碍于地板排水。
恰当的通风方法也是必需的
为了降低地板下面的潮气度,沿地板三侧必须用一个最小为12”的高度无阻碍的连续空域留出十字通风道路,这种必备需放置在地板龙骨的正下方。
在一些使用有限的情况下包括抵内棱角建筑的木板在内,为使地板满足建筑需要,额外的通风设备是必需的。
通风不当将会导致地板表面的毁坏也将使保证无效。
重要信息:

特殊情况下会需要工程检查和/或缩减的跨度,请常参询当地建筑法规。


华龙塑木地板安装指南:
安装需要的工具:

标准工具:电锯(台式、手提式)、手电钻、风披头,等基本的工具。



工程施工工具:水平尺、卷尺、吊线锤等工程施工工具。


不锈钢卡扣安装图:

根据施工意图进行设计方案,通过制定一个设计方案来预算所需的材料,从而节省施工时间和费用。由于华龙塑木 可选品种较多,可根据客户意愿进行选材。

华龙塑木 施工时,可利用木工机械进行切割、锯、钻孔等。

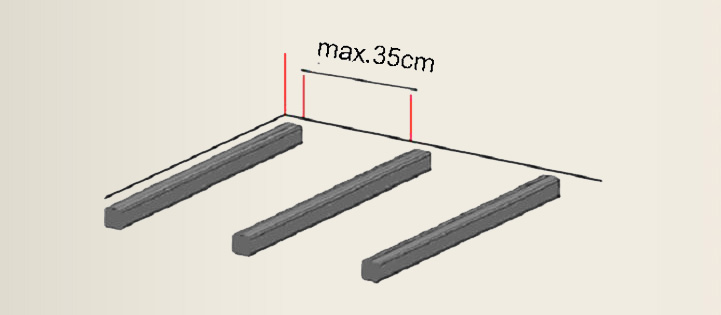

1.在地板安装时,首先要对地面进行硬化预处理,然后将龙骨固定在已硬化的地面上。龙骨间距我们推荐为35-40cm。龙骨间距也可根据要求进行缩短。

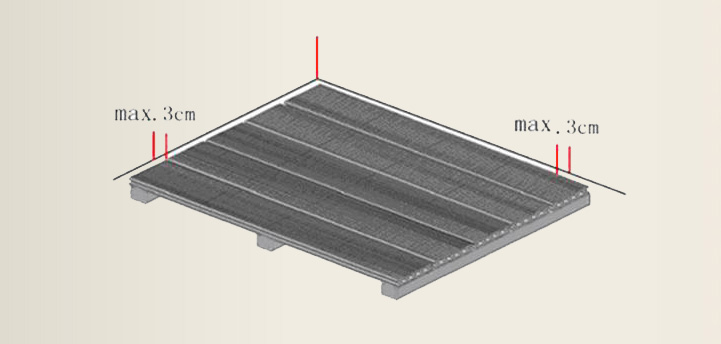

2.地板安装时,要考虑与建筑物有3cm 的间距。


3.华龙塑木 地板的连接件是不锈钢卡扣,为增加自攻螺丝的握钉力,钻孔的直径应小于螺丝直径的3/4。


4.在具体施工中应用橡皮锤对地板进行轻轻敲打,以保证间隙的均匀和整个施工面的美观。

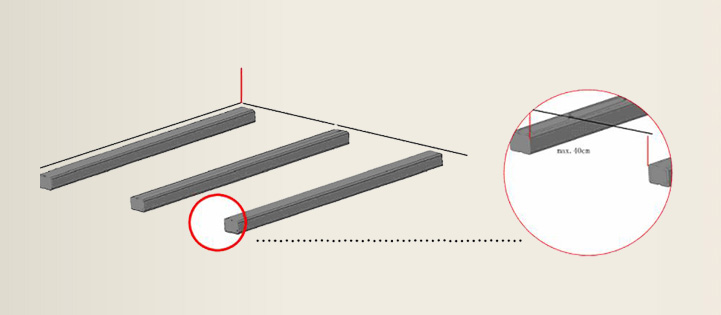

5.由于施工面积较大,影响板材长度,需有截面时,截面间距推荐为5mm。


6.在龙骨和地板无法用卡扣连接时,可用自攻螺丝在地板槽与龙骨之间进行连接。


7.施工完毕后,根据地板和龙骨的型材尺寸,选用相辅的封边板进行封边。



塑料卡扣安装图:

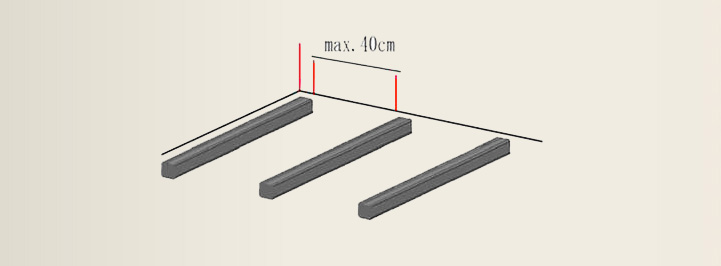

1. 在地板安装时,首先要对地面进行硬化预处理,然后将龙骨固定在已硬化的地面上。龙骨间距我们推荐为35-40cm。龙骨间距也可根据要求进行缩短。


2. 地板安装时,要考虑与建筑物有3cm 的间距。



3. 华龙塑木地板的另一连接件是塑料卡扣,为增加自攻螺丝的握钉力,钻孔的直径应小于螺丝直径的3/4。


4. 在具体施工中应用橡皮锤对地板进行轻轻敲打,以保证间隙的均匀和整个施工面的美观。



5. 由于施工面积较大,影响板材长度,需有截面时,截面间距推荐为5mm。


6. 在龙骨和地板无法用卡扣连接时,可用自攻螺丝在地板槽与龙骨之间进行连接。


7. 施工完毕后,根据地板和龙骨的型材尺寸,选用相辅的封边板进行封边。



实心地板的安装:


1. 在地板安装时,首先要对地面进行硬化预处理,然后将龙骨固定在已硬化的地面上。龙骨间距我们推荐为35-40cm。龙骨间距也可根据要求进行缩短。


2. 实心板在安装时应考虑与建筑物有3cm 的间距。实心板安装时需用明钉进行安装,钉子位置应与板的边缘为2cm。



3. 根据第2 步的施工要求,依次进行铺装。



4. 施工完毕后,根据地板和龙骨的型材尺寸,选用相辅的封边板进行封边。
